佐敦技術顧問前段時間在南方某化工廠的維修現場指導輥/刷施工了一塊樣板。借此機會,拍攝了一些現場照片并整理了一些經驗,希望用圖文并茂的形式,供正在做維修工程的朋友參考。
施工信息
1、腐蝕介質
硫銨及其揮發弱酸氣體、蒸汽、沿海環境。
2、環境制約
本次維修為不停產維修,需要定期輸送硫銨等材料,受時間、表面處理方式限制;
高空作業、結構復雜。
3、推薦配套
Jotamastic 90 低表面處理環氧耐磨漆90 (150um×2)
& Hardtop AX 脂肪族聚氨酯面漆AX (60um)
施工步驟
1、表面處理
表面處理是防腐施工質量的關鍵停止點,必須有相關方的確認。
施工步驟:

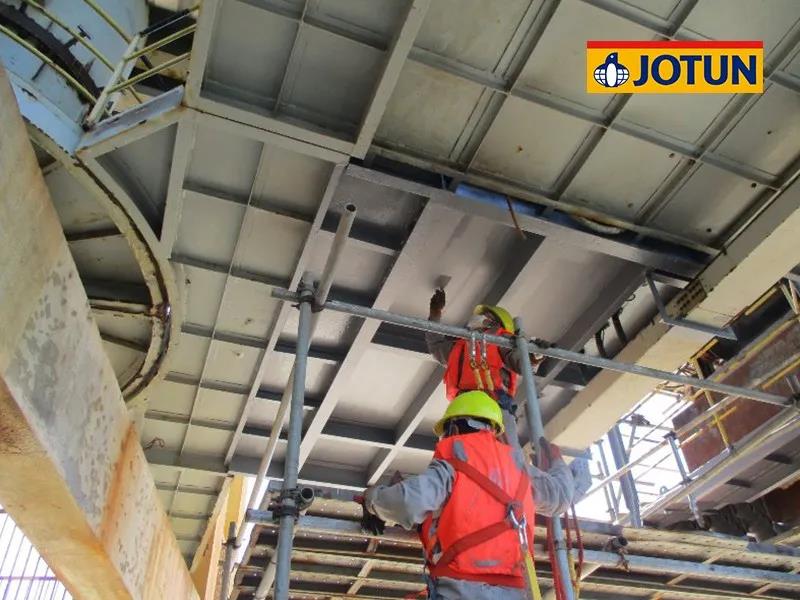

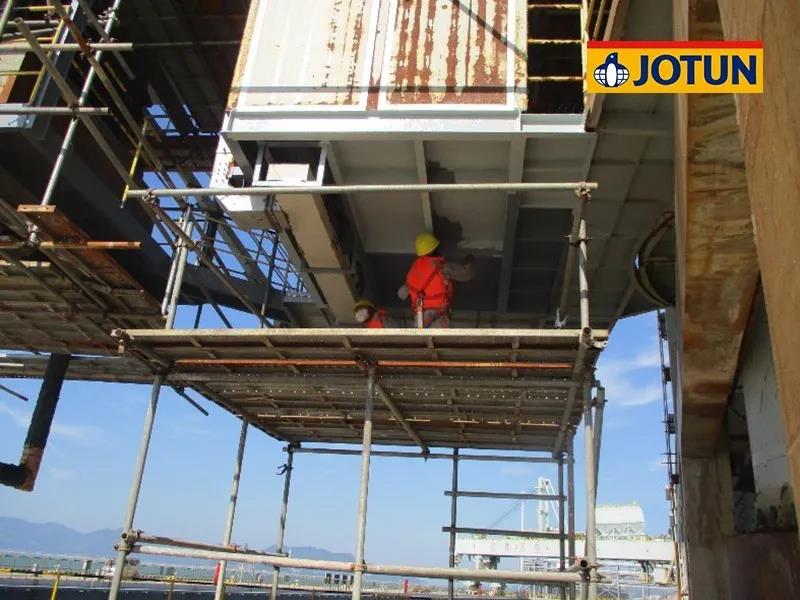

1)搭建腳手架;
2)動力工具表面處理:

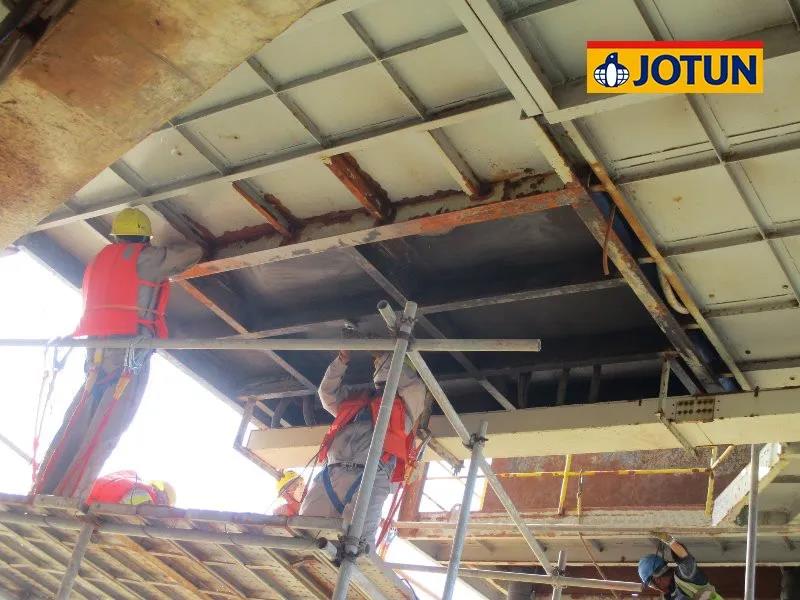

電動工具鋼絲輪清理表面浮銹、破損松動涂層和一些海洋、工業污染;
千葉片清理氧化皮、拉磨涂層表面及順滑;
直磨頭和筆形刷清理狹窄部位;
鏟刀、扁鏟清理直磨頭和筆形刷無法到達的部位;
毛刷清掃、碎布稀釋劑擦拭。
質量確認:

1)大部分銹蝕裸漏部位,可達ISO 8501-ST3等級;
施工準備:
1)確認使用油漆與項目配套一致;
2)確認油漆在保質期內;
3)根據面積計算用量:
4)油漆調配:
組份A攪拌均勻;
倒入固化劑攪拌均勻;
根據需要添加合適比例的稀釋劑攪拌均勻(油漆稀釋比例因施工環境、施工方法、施工設備不同,如果現場施工流暢,則無需添加稀釋劑,既可減少VOC排放又節約成本);
5)少量油漆調配
A、B組份分別攪拌均勻;
根據用量將組份A倒入潔凈桶內;
按比例添加組份B;
添加適量稀釋劑。
施工步驟:
1)底漆施工:
毛刷預涂所有焊縫;
輥涂大面;
涂層缺陷檢測;

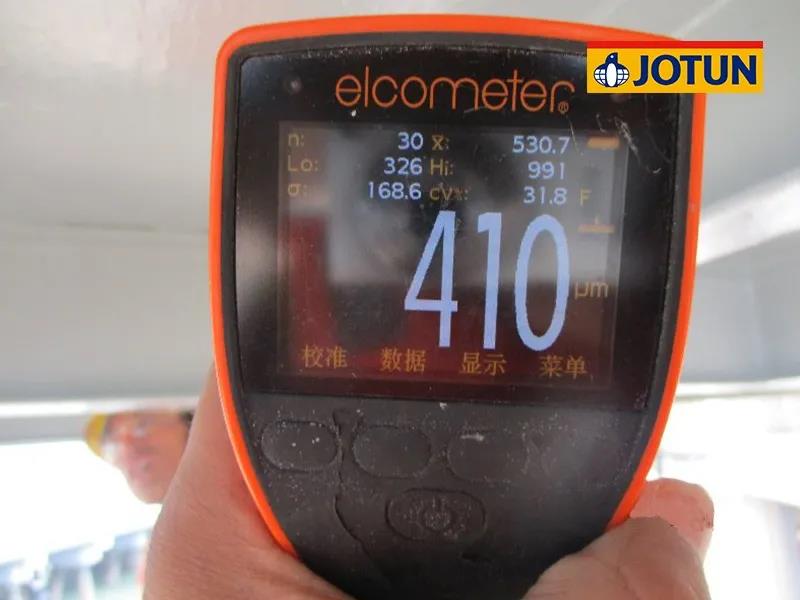

干膜厚度測量;
修補涂層缺陷、低膜厚區域加厚。
質量確認:
底漆成膜良好,目測無明顯的涂層缺陷,干膜厚度符合規格書要求。
2)面漆施工:
毛刷預涂所有焊縫;
輥涂大面;
涂層缺陷檢測;
干膜厚度測量;
修補涂層缺陷、低膜厚區域加厚。
質量確認:
面漆成膜良好,顏色均勻一致,目測無明顯的涂層缺陷,干膜厚度符合規格書要求。
3、成品保護
面漆未硬干前,應做好成品保護,不能踩踏、雨淋等。
